2022年元月1日,新年第一天,安丘市垃圾焚燒發電項目喜傳捷報,下午13:56分機組首次并網成功,實現了順利投產的目標,目前機組各系統設備運行平穩,運行技術參數優良。
12月份的安丘,氣溫連續降低,同時伴有降雪,夜間溫度最低達到零下14度左右,就在這一年最冷的季節,為了這個節點項目全體員工迎難而上,擔當作為,項目團隊合理調整施工次序、科學施工,有效確保了各環節單機調試、聯動調試、煮爐、吹管等一系列前期里程碑節點的完成。為今日并網打下堅實基礎。

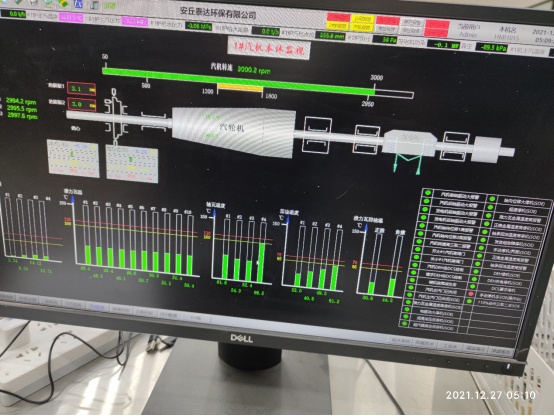

2021年12月27日早5:00時,經過不間斷調試,首次汽輪機沖轉3000轉成功,為并網發電做好準備。

元旦,在這個舉國歡慶,闔家歡樂,祥和美滿的日子,項目全體員工放棄與家人團聚的機會,晝夜奮斗在生產一線,緊鑼密鼓推進35KV系統電源受電工作。
為確保35kV系統倒送電一次成功,調運指揮部組織召開部署會議,聯動各參建單位對35kV系統做倒送電前最后一次全面檢查,明確各崗位職責、受電方案、注意事項等,確保嚴格按照調度下達的送電指令進行操作。安全、技術措施交底后,再次預演送電模擬操作,對發現的潛在缺陷及時進行閉環處理,為順利通過供電公司驗收創造了良好的條件。2022年1月1日零時20分,啟動35KV開關合閘,35KV主變沖擊合格,合計沖擊5次,無異常,主變電受電一次成功。

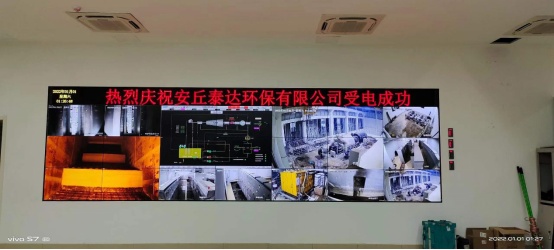

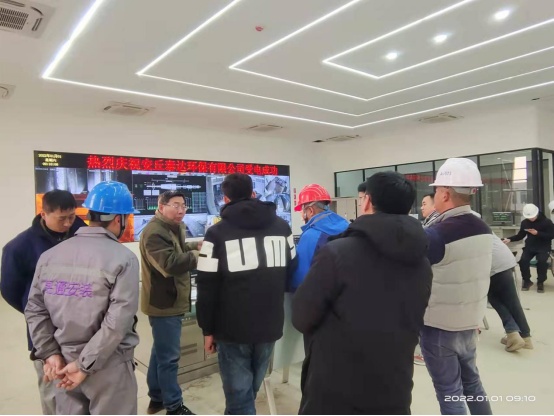

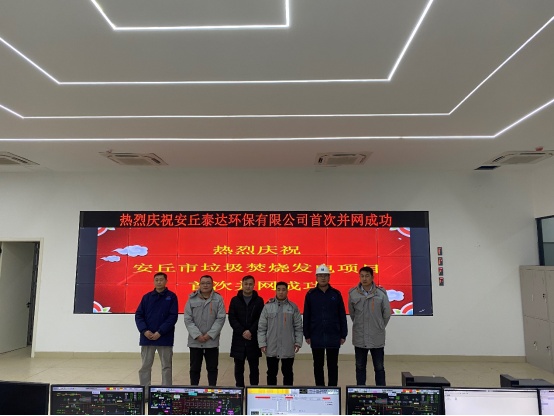

項目安裝、工程和調試人員已經連續奮戰幾個晝夜,但在這個關鍵時刻誰也沒有離開崗位,就這樣實時監測,不斷調試,一鼓作氣,于元月1日下午13:56并網成功。(汪少莉)
